ITパスポート平成23年特別 問48

問48
note_alt
calculate

図のアローダイアグラムにおいて,作業Bが3日遅れて完了した。全体の遅れを1日にするためには,どの作業を何日短縮すればよいか。

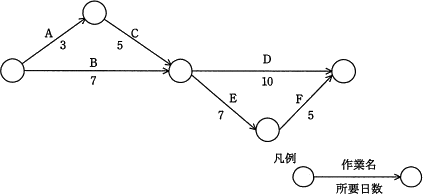

48.png/image-size:423×194
  • 作業Cを1日短縮する。
  • 作業Dを1日短縮する。
  • 作業Eを1日短縮する。
  • どの作業も短縮する必要はない。

分類 :

マネジメント系 » プロジェクトマネジメント » プロジェクトマネジメント

正解 :

ウ

解説 :

当初、前半はmax(3+5,7)=8日、後半はmax(10,7+5)=12日で全体20日です。Bが3日延びると前半10日、全体22日になります。

全体を21日にするには、後半の長いE→Fを12日から11日に短縮します。Eを1日短くすればよく、CやDは現在の最長経路上にないため、それだけを短縮しても終了日は変わりません。

▲
