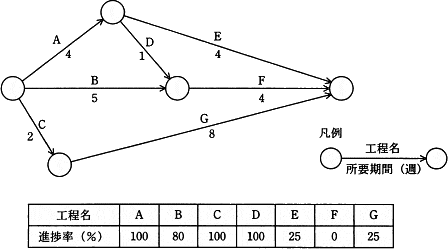

図のアローダイアグラムで示される日程のプロジェクトが開始されてから5週が経過した。各工程の進捗率が表に示すとおりの場合,プロジェクト完了の遅延につながる工程はどれか。ここで,今後の各工程の作業は,当初の予定どおり進むとする。

- B
- E
- F
- G
分類 :
マネジメント系 » プロジェクトマネジメント » プロジェクトマネジメント
正解 :
エ
解説 :
予定の最長経路はC2週+G8週=10週です。5週時点でGは25%しか完了せず、残り6週なので完成は11週目となります。
Bは残り1週、その後F4週で10週目に終わり、Eは残り3週で8週目です。全体完了を11週目へ遅らせるのはGです。
