ITパスポート令和8年度 問50

問50
note_alt
calculate

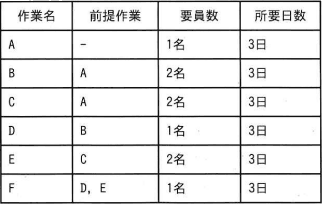

次の表の作業を3名で実施するとき,全ての作業を終わらせるのに必要な最短の日数は何日か。ここで,複数要員が必要な作業は全員がそろわないと着手できず,指定された要員数以上の要員を充ても所要日数は短縮できない。また,着手した作業は作業が完了するまで中断できないものとする。
50.png/image-size:322×204
  • 9日
  • 12日
  • 15日
  • 18日

分類 :

マネジメント系 » プロジェクトマネジメント » プロジェクトマネジメント

正解 :

ウ

解説 :

Aの3日が終わってからBとCに進めます。ただしBとCは各2名必要なので、3名では同時に実施できません。まずBを3日、その次にCとDを並行して3日、その次にEを3日、最後にFを3日とすれば、合計15日です。

最短性も確認します。BとCを両方終えるのは早くても開始から9日後です。後に実行した方に続くD又はEに3日、その両方の終了を待つFに3日かかるので、15日未満にはできません。人数を増やして各作業の3日を短縮することも、条件で禁止されています。

▲
