あるプロジェクトの作業間の関係と所要時間がアローダイアグラムで示されている。このアローダイアグラムのBからEの四つの結合点のうち,工程全体の完了時間に影響を与えることなく,その結合点から始まる全ての作業の開始を最も遅らせることができるものはどれか。ここで,各結合点から始まる作業はその結合点に至る作業が全て完了するまで開始できず,作業から次の作業への段取り時間は考えないものとする。

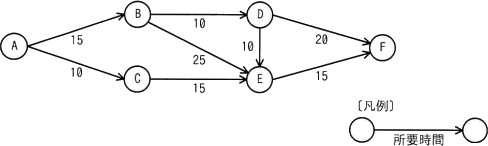

41.png/image-size:488×146
  • B
  • C
  • D
  • E

分類 :

マネジメント系 » プロジェクトマネジメント » プロジェクトマネジメント

正解 :

イ

解説 :

最早時刻はB=15、C=10、D=25、E=max(15+25,10+15,25+10)=40、F=55です。終点55から逆算するとE=40、D=30、B=15、C=25となります。

最遅時刻と最早時刻の差はBが0、Cが15、Dが5、Eが0です。余裕が最大のCなら、そこからの作業開始を15遅らせても全体の完了時刻は変わりません。

▲
