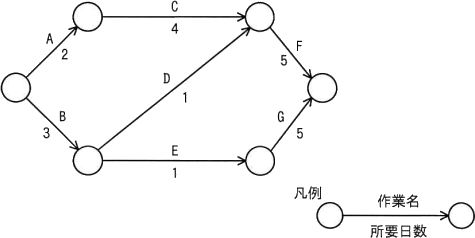

次のアローダイアグラムに基づき作業を行った結果,作業Dが2日遅延し,作業Fが3日前倒しで完了した。作業全体の所要日数は予定と比べてどれくらい変化したか。
41.png/image-size:475×238
  • 3日遅延
  • 1日前倒し
  • 2日前倒し
  • 3日前倒し

分類 :

マネジメント系 » プロジェクトマネジメント » プロジェクトマネジメント

正解 :

ウ

解説 :

当初の経路はA→C→F=2+4+5=11日、B→D→F=3+1+5=9日、B→E→G=3+1+5=9日です。最長の11日が全体日数です。

変更後はDが3日、Fが2日になり、三経路は8日・8日・9日です。最後の経路が最長となり、全体は11−9=2日前倒しです。

▲
